1. 光伏踏勘的技术革命:从人工作业到无人机自动化
作为一名在光伏行业摸爬滚打8年的老鸟,我至今还记得第一次带队做屋顶光伏踏勘的场景。那是2016年夏天,我们三个人扛着全站仪、测距轮和相机,在38度高温下爬上一个食品厂的彩钢瓦屋顶。汗水把图纸都浸湿了,测距轮在弧形屋面上打滑,最后出来的数据误差大到不得不返工。现在?我只需要坐在树荫下操作无人机,30分钟搞定过去一整天的工作量。
这种效率跃升的核心,是消费级无人机与专业建模算法的完美结合。以大疆Mavic 3E为例,这款售价不到3万元的设备搭载的4/3英寸CMOS传感器,配合iSolarBP的摄影测量算法,可以实现2cm级别的测量精度——这已经超过了人工测量的平均水平。更重要的是,整个过程完全规避了高空作业风险,去年行业统计显示,采用无人机踏勘后,光伏项目前期的人员坠落事故率直接归零。
2. 传统踏勘的痛点解剖
2.1 人力成本的隐形陷阱
我们曾详细测算过一个20MW工商业分布式光伏项目的踏勘成本。传统方式需要:
- 2名工程师(日均成本2000元)
- 1名安全员(日均1500元)
- 设备运输车辆(日均800元)
- 保险费用(项目总额的0.3%)
按3天作业时间计算,单踏勘环节就要烧掉近2万元。更可怕的是,当遇到屋面结构复杂的情况(比如带有天窗、通风设备的厂房),这个周期可能延长到5天以上。而采用无人机方案,同样的工作量和精度要求,成本可以压缩到原来的1/5。
2.2 精度与安全的双重困局
2019年某光伏EPC企业的内部报告显示,人工测量的尺寸误差普遍在5-8cm之间。这个数字听起来不大,但当累计到300米长的屋面时,可能导致组件排布出现整排的错位。更棘手的是屋顶障碍物的漏检问题——我们曾遇到一个案例,施工队按图纸安装时才发现图纸上未标注的通风管道,最终导致30kW容量的损失。
3. 无人机踏勘的实战手册
3.1 设备选型的黄金法则
经过20多个项目的实测验证,我总结出无人机选型的三个关键指标:
- 传感器尺寸:1英寸以上CMOS是底线,优先选择哈苏4/3英寸(如Mavic 3E)
- 续航时间:实际作业中要考虑逆风耗电,标称续航需打7折计算
- 防风等级:沿海项目必须选择抗风6级以上的机型
重要提示:千万不要被消费级无人机的"智能模式"迷惑,务必关闭所有自动避障功能!这些功能在贴近建筑物飞行时会产生误判,导致航线偏移影响建模精度。
3.2 航线规划的核心参数

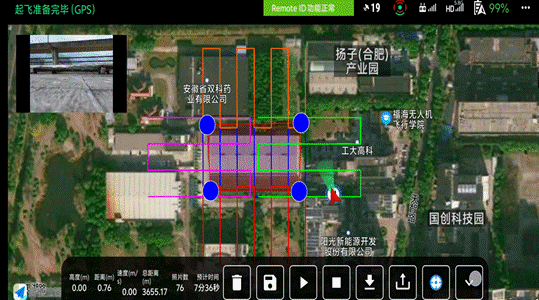

iSolarBP的智能航线规划看似简单,但有几个隐藏技巧:
- 重叠率设置:建议航向80%/旁向70%,这是保证建模精度的临界值
- 飞行高度:遵循"高度=测量精度×150"的公式(如需要2cm精度就飞30米高)
- 边界扩展:一定要设置5-10米的飞行外扩,否则边缘建模会残缺

3.3 断点续飞的工程智慧
去年在安徽的一个物流园项目,我们遇到了典型的电量危机:面积太大(8万平米)而现场只有三块电池。通过iSolarBP的断点续飞功能,最终分三次完成了全部航拍。具体操作要注意:
- 首次飞行剩余30%电量时必须返航
- 更换电池后,APP会显示断点坐标
- 手动飞抵断点位置后,点击"继续任务"
这个过程中,无人机会自动计算最优接近路径,比手动操作节省约40%的补拍时间。
4. 从照片到三维模型的魔法解析
4.1 计算机视觉的底层逻辑
iSolarBP的建模引擎采用的是运动恢复结构(SfM)算法,简单来说就是通过多视角照片中的特征点匹配,反向推导出相机位置和场景三维结构。这里有个专业细节:算法会优先识别屋面金属接缝、螺栓孔等高频特征点,这些点的匹配精度直接影响最终尺寸准确性。
4.2 精度验证的野路子
我们自创了一套快速验证方法:
- 在屋面放置已知尺寸的标定物(比如1米长的铝合金方管)
- 建模完成后测量模型中该物体的尺寸
- 计算比例系数并应用到整个模型
实测表明,在良好光照条件下,这种方法的验证结果与全站仪测量差异小于0.5%。
5. 模型应用的进阶玩法
5.1 阴影分析的时空演绎
传统二维设计最大的缺陷是无法模拟不同季节的阴影变化。通过iSolarBP的三维模型,可以:
- 设置当地经纬度坐标
- 输入典型日(如冬至日、夏至日)的太阳轨迹
- 自动生成每小时阴影动画
这个功能曾帮我们避免了一个重大设计失误:某项目原方案中,冬至日上午9-11点的阴影会完全覆盖3排组件,相当于每年损失约2000度发电量。
5.2 电气设计的降本秘诀
三维模型最实用的价值在于精准计算线缆长度。通过提取屋面走线路径的三维坐标,可以:
- 自动生成最短电缆敷设方案
- 精确到米的计算直流线缆用量
- 优化组串设计减少MPPT数量
在某汽车厂项目中,这个功能帮助我们节省了17%的电缆成本,折合约8万元。
6. 避坑指南:血泪教训总结
6.1 天气因素的致命影响
经历过三次建模失败后,我们制定了严格的飞行禁忌表:
- 绝对禁止:雨后2小时内飞行(屋面水渍会产生镜面反射)
- 谨慎飞行:风速>8m/s(会导致图像模糊)
- 最佳时段:上午10点至下午2点(太阳高度角理想)
6.2 被忽视的电磁干扰
光伏厂房常有的隐患:
- 变频器产生的电磁脉冲(会导致无人机失控)
- 金属屋面形成的法拉第笼(影响GPS信号)
解决方案:
- 起飞前关闭厂房内所有变频设备
- 在屋面四角放置RTK基准站
6.3 法律风险的防范
2023年新规要求:
- 所有商业航拍必须持有UTC证书
- 飞行高度不得超过120米
- 必须购买第三者责任险(建议保额不低于100万)
7. 效率提升的量化见证
去年我们团队完成的32个工商业项目中:
- 平均踏勘时间从8.5小时缩短到42分钟
- 设计返工率从37%降至4%
- 客户方案确认周期从5天压缩到2小时
最关键的转变是:我们现在可以当天现场踏勘,当晚输出初步方案,这种响应速度让中标率提升了60%以上。
站在光伏行业数字化转型的潮头,我深刻体会到:真正的技术革命不是替代人力,而是把工程师从危险、重复的劳动中解放出来,让他们把精力投入到更有价值的方案创新中。现在我的团队已经养成了新习惯——每次看到复杂的屋面结构,第一反应不是找安全绳,而是检查无人机电量。
