1. 数据中心管理的痛点与DCIM的崛起
"凌晨三点被报警电话惊醒,赶到机房发现是空调故障导致局部过热,但找不到备用设备位置"——这是我十年前刚入行时最深刻的记忆。如今,随着DCIM(Data Center Infrastructure Management)系统的普及,这种手忙脚乱的场景正在成为历史。现代数据中心就像一座精密的数字工厂,从配电柜里的断路器到机柜最上层的备用网卡,每个元件都在DCIM系统的"上帝视角"监控之下。
传统管理方式的核心缺陷在于数据割裂。我曾参与过某银行数据中心的改造项目,发现他们竟同时运行着7套独立系统:电力监控用A厂商软件,温度采集用B传感器配套程序,资产登记在Excel表格,维保记录是纸质工单...当某台服务器宕机时,运维人员需要依次查询:配电系统确认供电正常→环境监测查看温湿度→资产表定位设备位置→翻阅纸质日志查找最近维护记录。这种碎片化管理导致平均故障修复时间(MTTR)长达4.7小时。
DCIM系统通过三大技术架构解决这些问题:
- 统一数据总线:采用工业级OPC UA协议对接各类设备,将Modbus、SNMP、IPMI等不同协议转换为标准化数据流
- 数字孪生建模:建立3D可视化的机房镜像,每个设备实体都有对应的数字孪生体
- 智能分析引擎:基于时间序列数据库(如InfluxDB)的异常检测算法,能提前30分钟预测90%的空调故障
关键提示:选择DCIM系统时,务必验证其协议适配能力。我们曾遇到某品牌UPS因使用私有Modbus扩展寄存器,导致数据采集不全的情况。
2. DCIM核心功能深度解析
2.1 全链路监控的工程实现
真正的设备监控远不止"能ping通"这么简单。以我们为某云服务商实施的方案为例,其监控维度包括:
- 电力链路:从市电输入→ATS切换开关→PDU每个插座的电流谐波分析
- 网络拓扑:自动发现LLDP邻居关系,绘制物理连接图(包括光衰监控)
- 环境微循环:在机柜前后门部署0.5米精度的温度矩阵传感器

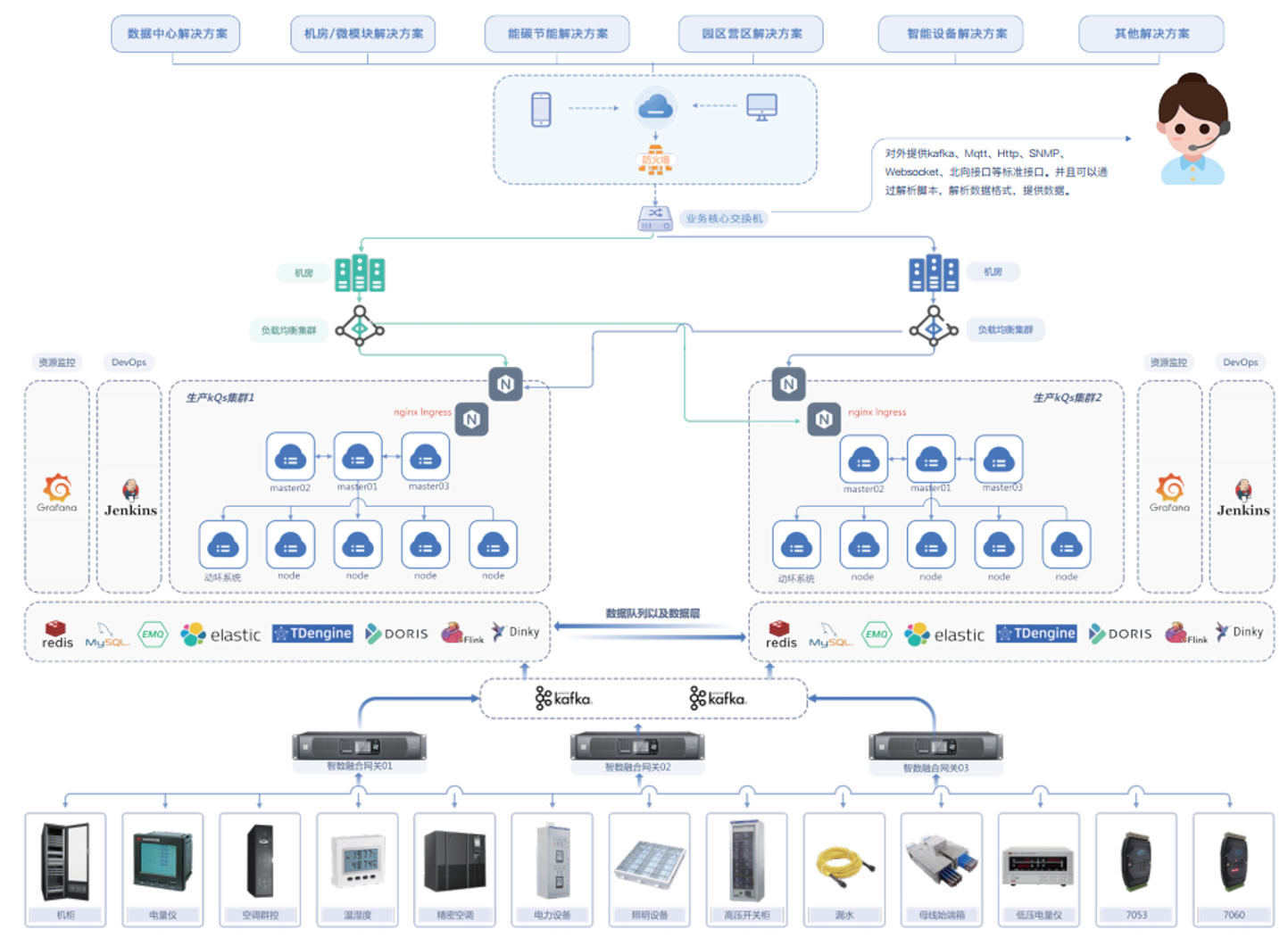

图示:DCIM系统的全链路监控架构
特别容易被忽视的是接地系统监控。某数据中心曾因接地电阻超标导致频繁静电损坏,后来我们在DCIM中集成接地在线监测模块,当电阻值>2Ω时自动告警。
2.2 资产管理的技术细节
"U位级"资产管理的关键在于RFID与视觉识别的融合应用:
- 每个设备上架时粘贴抗金属RFID标签(如Impinj Monza R6)
- 机柜顶部安装RFID读取器阵列,精度达到±1U
- 定期通过轨道式摄像头进行视觉校验
这样实现的资产变动检测延迟<15秒。有次客户临时调拨设备未走流程,系统立即触发"幽灵设备"告警,避免了价值80万的存储阵列被"遗忘"在角落。
2.3 能耗优化的算法实践
PUE(Power Usage Effectiveness)优化是个动态过程。我们的智能调参算法会:
- 基于LSTM预测未来2小时IT负载
- 计算空调最佳设定温度(考虑设备耐热曲线)
- 动态调整CRAC风机转速
在某IDC项目中,这套算法将PUE从1.62降至1.48,年省电费约270万元。但要注意:温度每升高1℃虽可省电4%,但会缩短SSD寿命约3个月,需要权衡计算。
3. 多数据中心统一管理方案
3.1 分布式架构设计
管理5个以上数据中心时,建议采用"边缘采集+中心分析"架构:
- 每个站点部署边缘计算网关(如戴尔EPIC)进行本地预处理
- 中心平台使用Kafka处理跨机房事件流
- 采用GeoHash算法快速定位物理位置

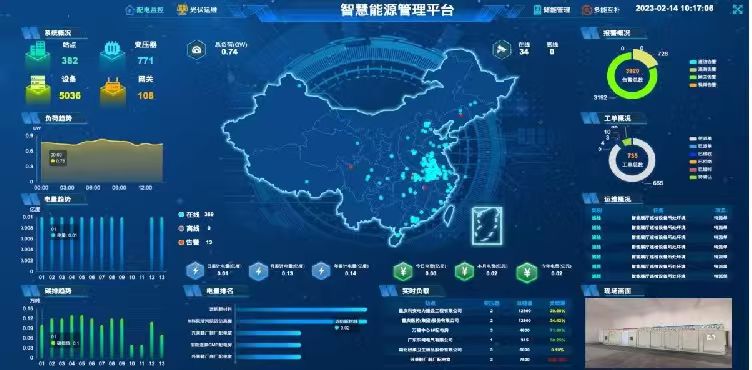

图示:多数据中心统一管理架构
3.2 容灾演练自动化
我们开发了"灾难剧本"功能,可以:
- 模拟某机房市电中断
- 自动验证柴油发电机启动→UPS切换→虚拟机迁移的全流程
- 生成各环节时间戳报告
某次演练暴露出ATS切换时间超标200ms,及时发现了继电器老化的隐患。
4. 实施中的血泪教训
4.1 传感器部署误区
- 不要将温湿度传感器装在机柜门正中——气流死角数据失真
- 应该在每台机柜前门下部1U和后门上部1U各装一个(热通道气流模型)
- 曾有用户把漏水检测绳铺在防静电地板下,结果等报警时水已漫过地板...
4.2 数据治理要点
- 建立设备命名规范(如:{机房}-{机柜排}-{机柜号}U{位置})
- 设置变更冻结期(如业务高峰时段禁止资产变动)
- 定期做"黑暗演练"(手动拔掉几个传感器验证告警逻辑)
5. 选型与实施建议
5.1 硬件兼容性核查表
| 设备类型 | 必查项 | 典型案例 |
|---|---|---|
| UPS | 是否支持真正的干接点 | 某品牌UPS需额外买信号板 |
| 空调 | 氟利昂压力接口类型 | 大金空调用特殊协议 |
| PDU | 支路计量精度 | 某些国产PDU只测总电流 |
5.2 实施路线图
分阶段推进更稳妥:
- 第1个月:完成基础架构监控(电力+环境)
- 第3个月:上线资产管理系统
- 第6个月:实现自动化能效优化
- 第12个月:构建预测性维护能力
最后分享一个真实案例:某客户坚持要跳过测试直接全量上线,结果因SNMP社区字符串配置错误导致全网设备失联。所以无论工期多紧,灰度发布环节绝对不能省。现在我们的标准做法是:先用1台非关键机柜试运行72小时,确认无异常后再逐步扩大范围。
